Baufortschritt
Vorschau 03.10.2026
03.10.2026

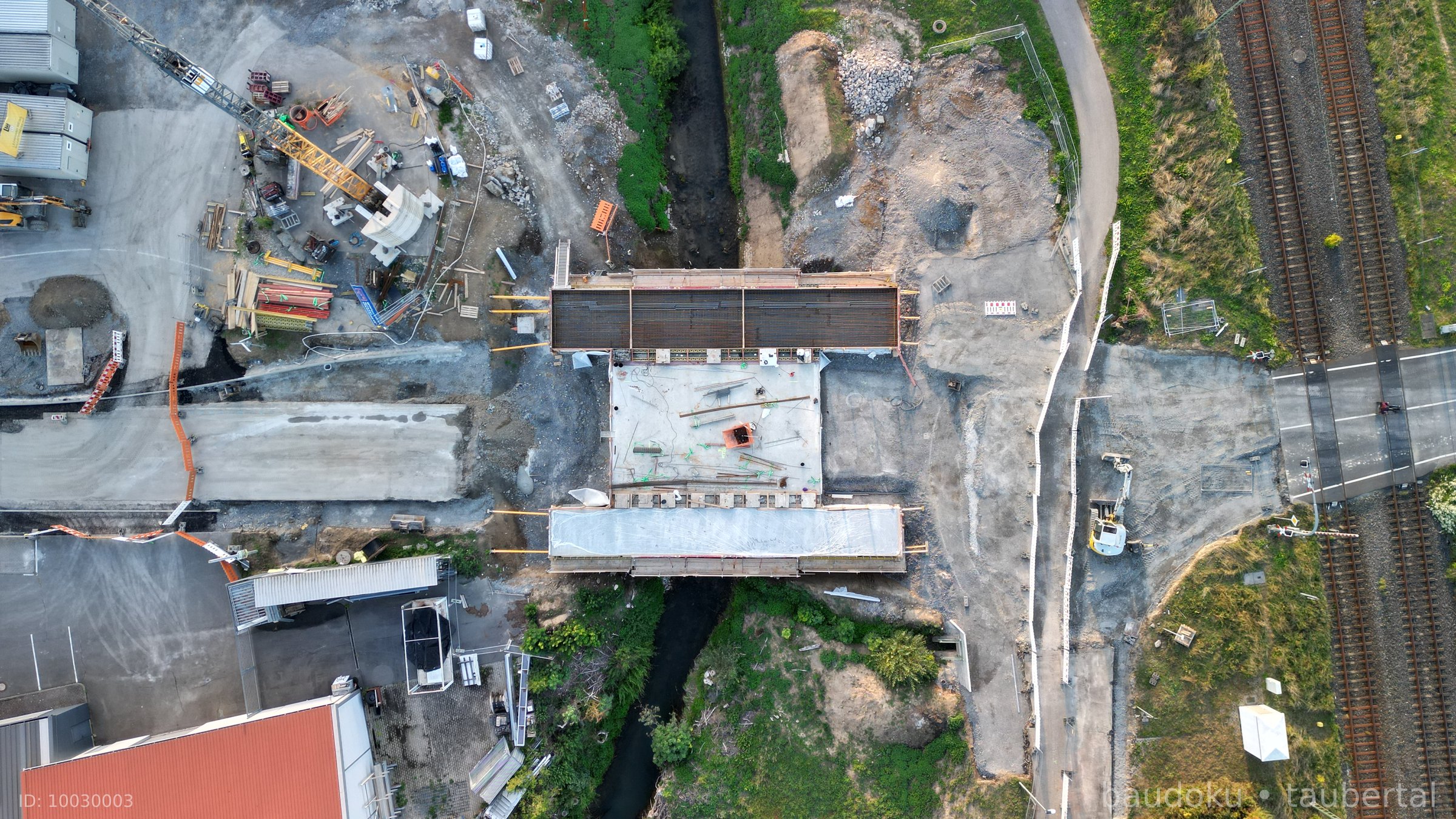

Kappenarbeiten begonnen, BA IIc schreitet voran
In der Woche vom 28. September bis 2. Oktober 2026 hatten die Kappenarbeiten an der Brücke begonnen.…
360° Orbit Nadir Front Galerie
Vorschau 27.09.2026
27.09.2026

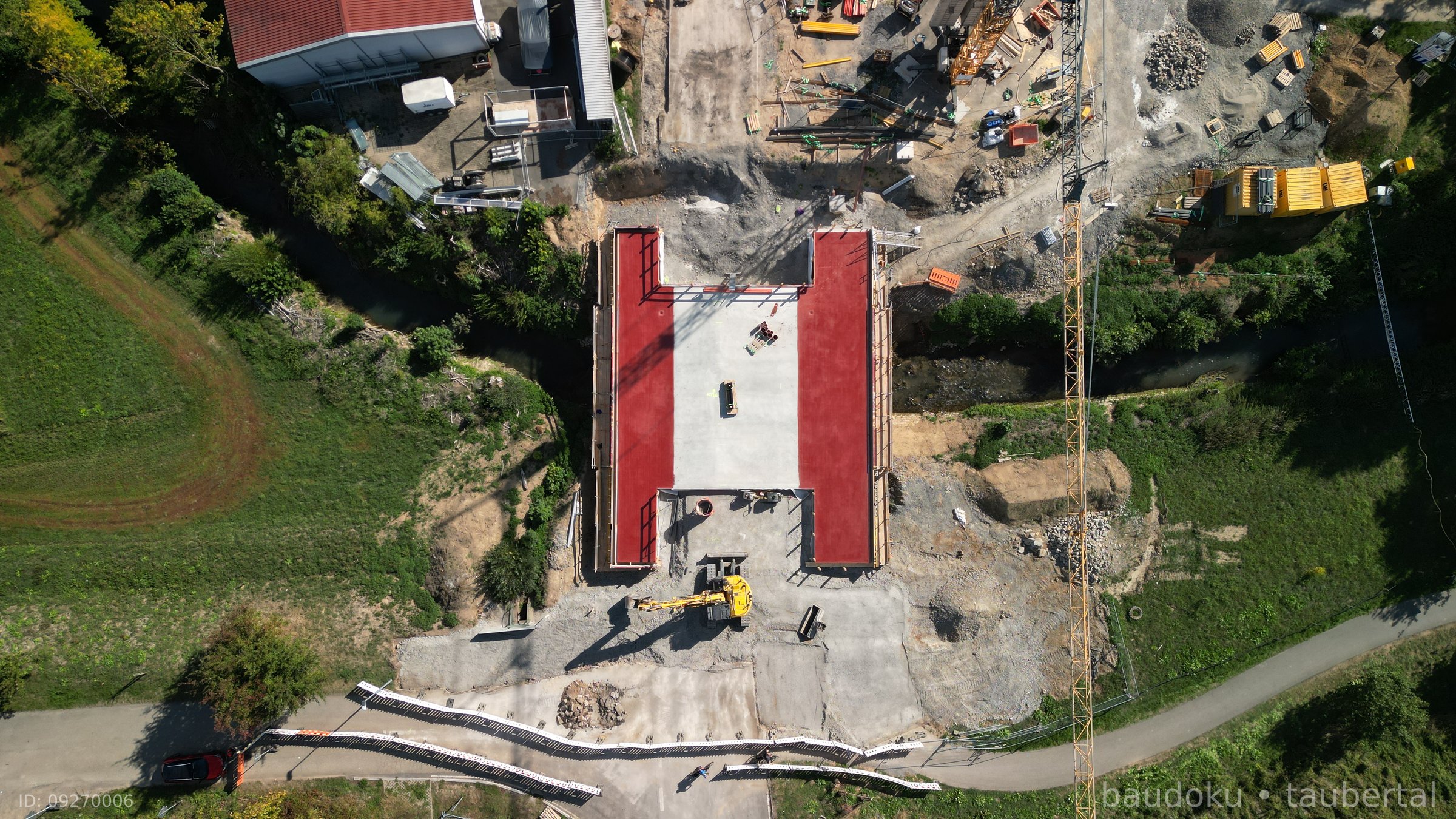

Abdichtung der Randstreifen abgeschlossen
Im Laufe des Freitags war die Abdichtung der Randstreifen der Fahrbahnplatte vollständig fertiggeste…
360° Orbit Nadir Front Galerie
Vorschau 24.09.2026

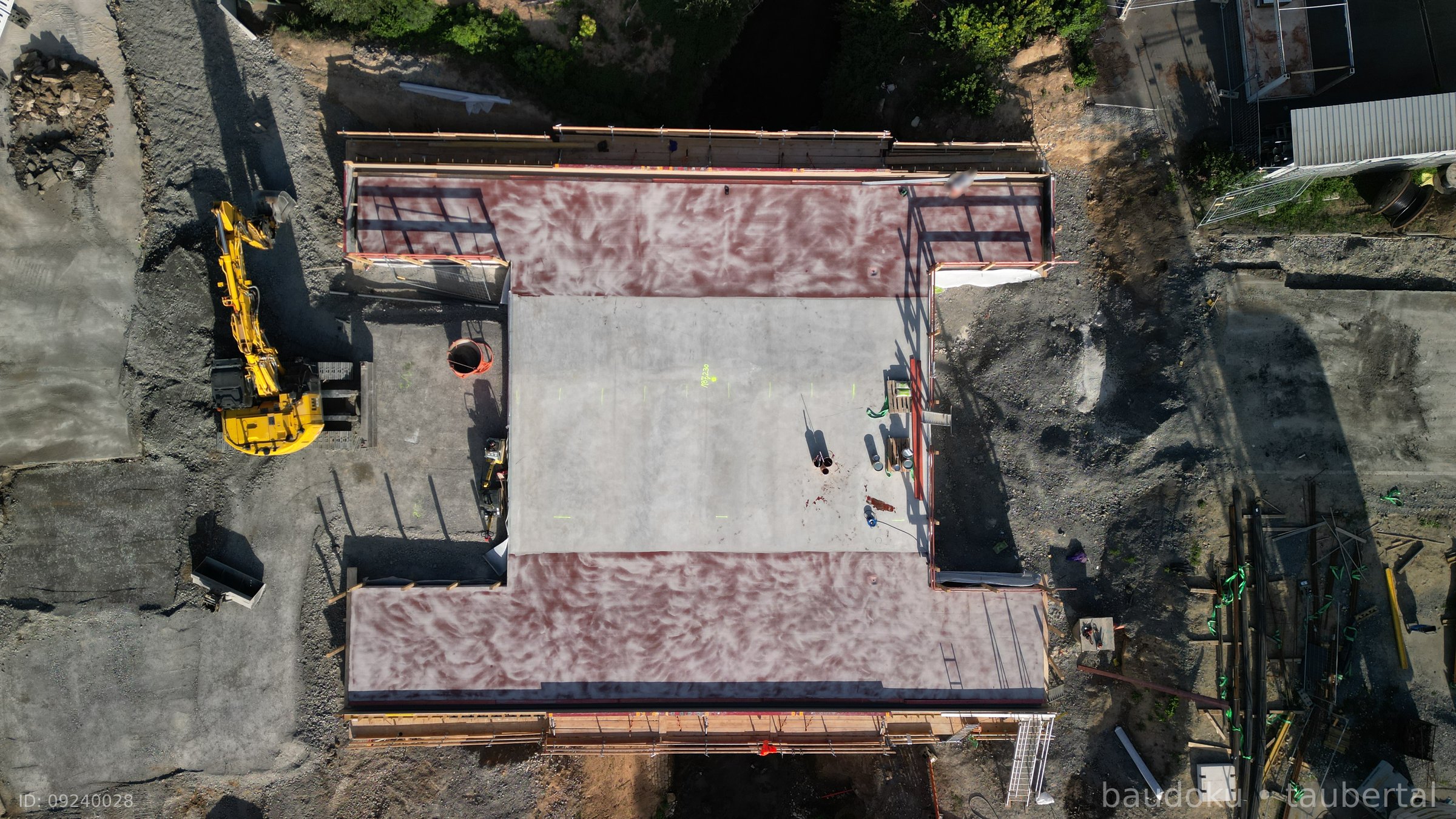

24.09.2026
Abdichtung begonnen, Auffüllung geht zügig voran
Nach Mitteilung des Regierungspräsidiums Stuttgart hatten die Abdichtungsarbeiten auf der Brücke ers…
360° Orbit Nadir Front Galerie
Vorschau 22.09.2026
22.09.2026

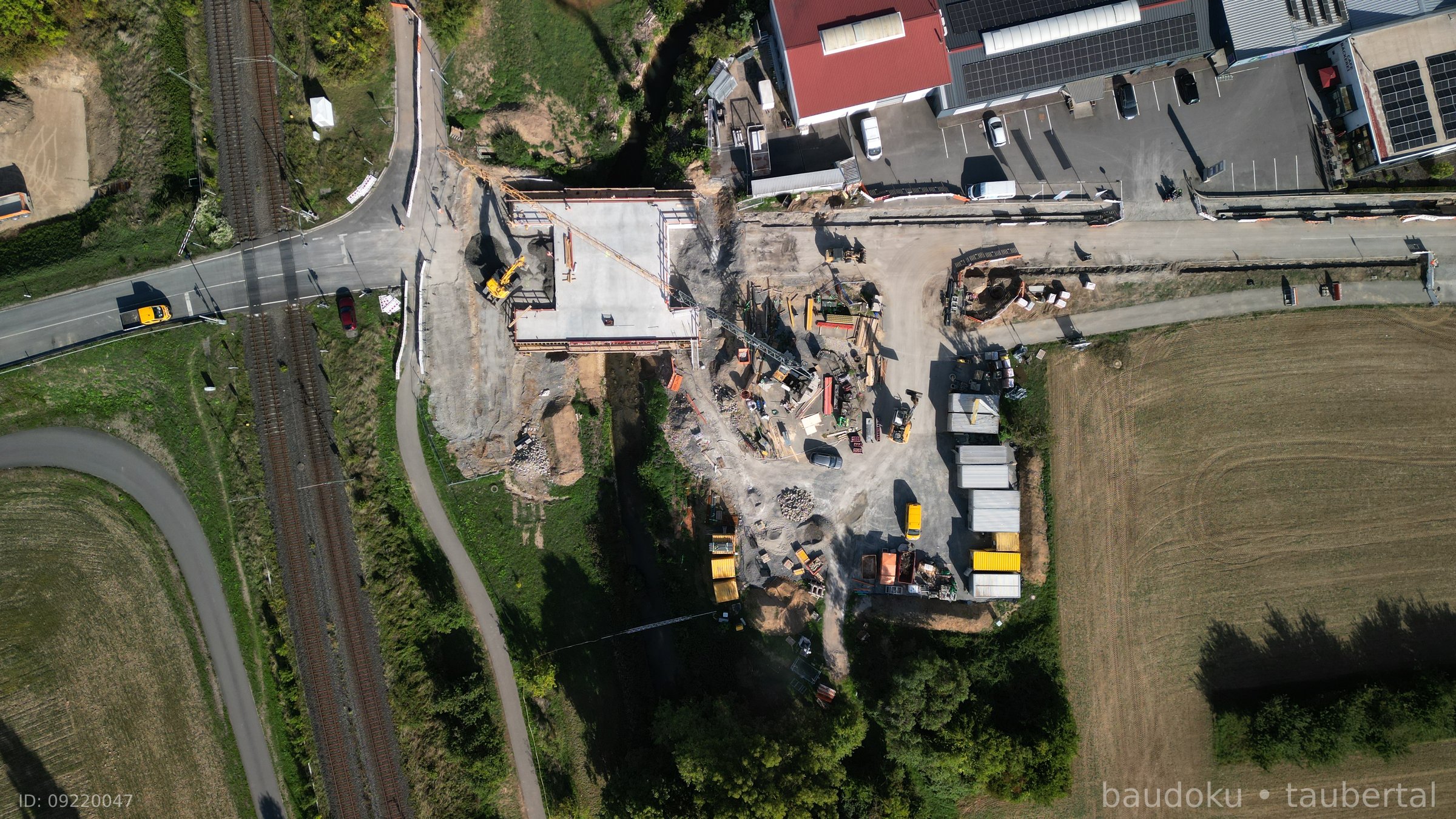

Verfüllung der Widerlager läuft
Zwei Tage nach den letzten Aufnahmen herrschte auf der Baustelle reger Betrieb. Die Verfüllung der W…
360° Orbit Nadir Front Galerie
Vorschau 20.09.2026
20.09.2026

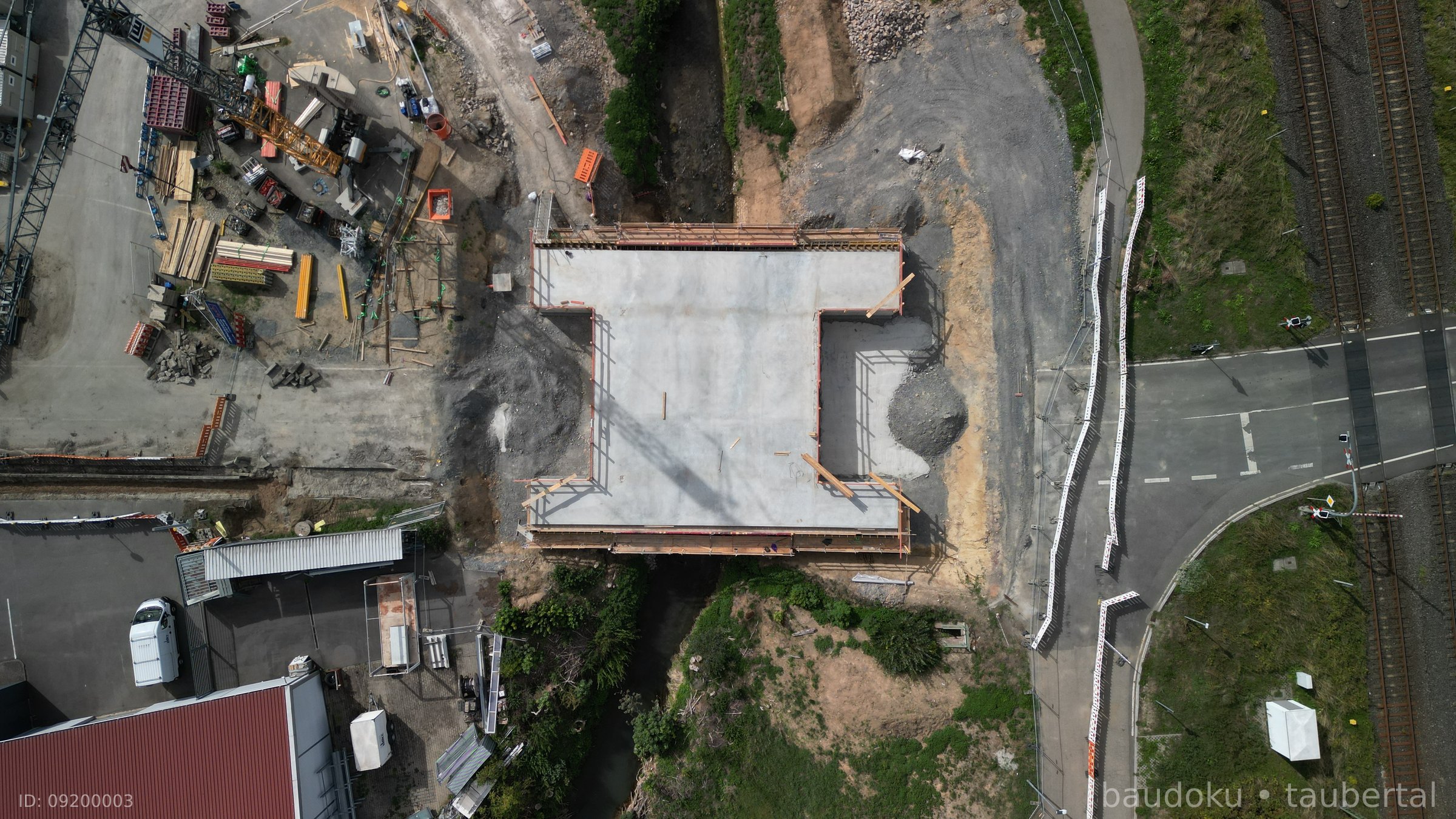

Fahrbahnplatte betoniert, BA IIc läuft an
Fünf Tage nach der Betonage zeigte die neue Grünbachbrücke ihr fertiges Rohbaubild: Die Fahrbahnplat…
360° Orbit Nadir Front Galerie
Vorschau 15.09.2026
15.09.2026

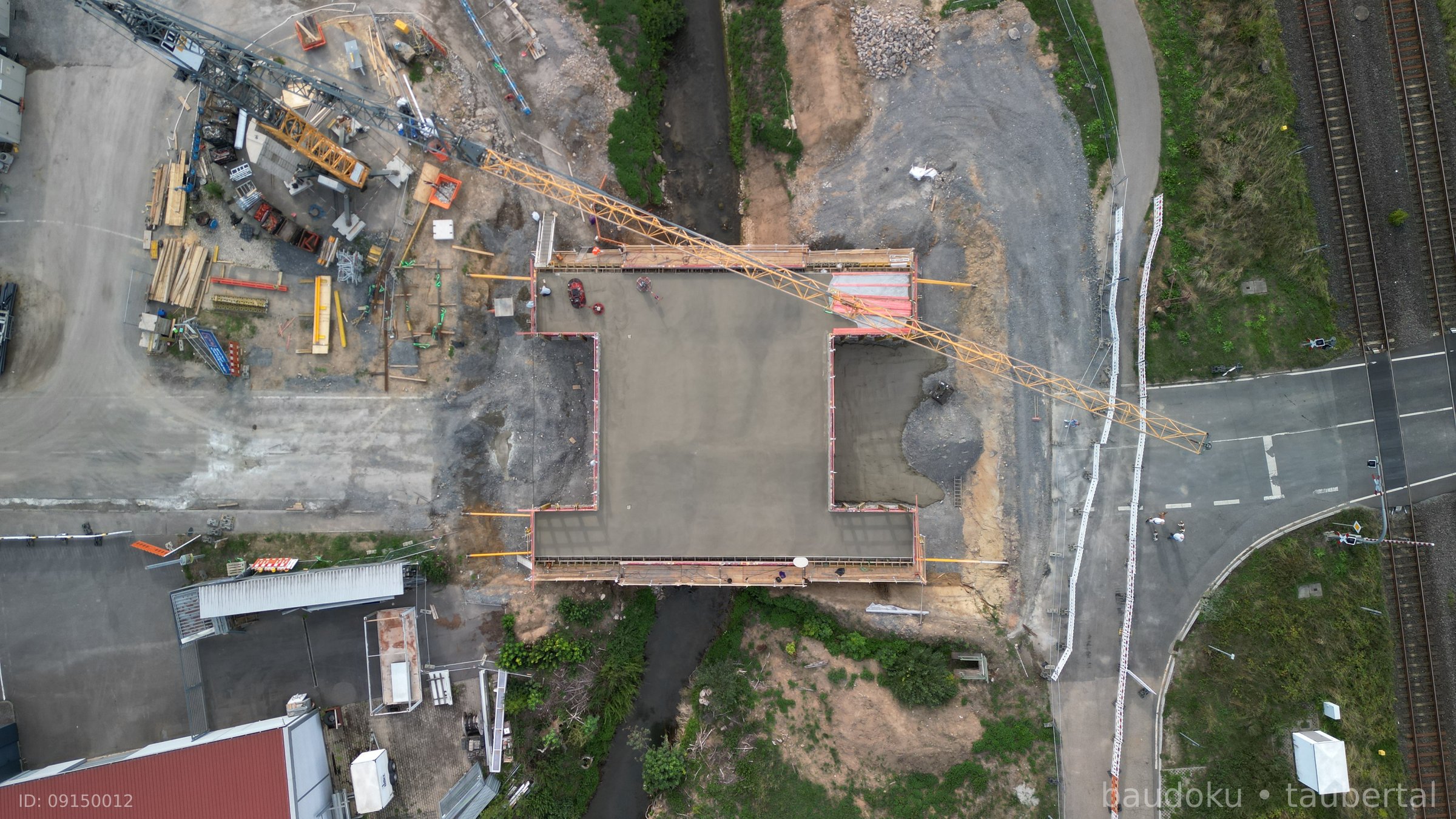

Betonage der Fahrbahnplatte
Am 15. September 2026 wurde die Fahrbahnplatte im Laufe des Tages betoniert. Da die Hohlkastenträger…
360° Orbit Nadir Front Galerie
Vorschau 13.09.2026
13.09.2026

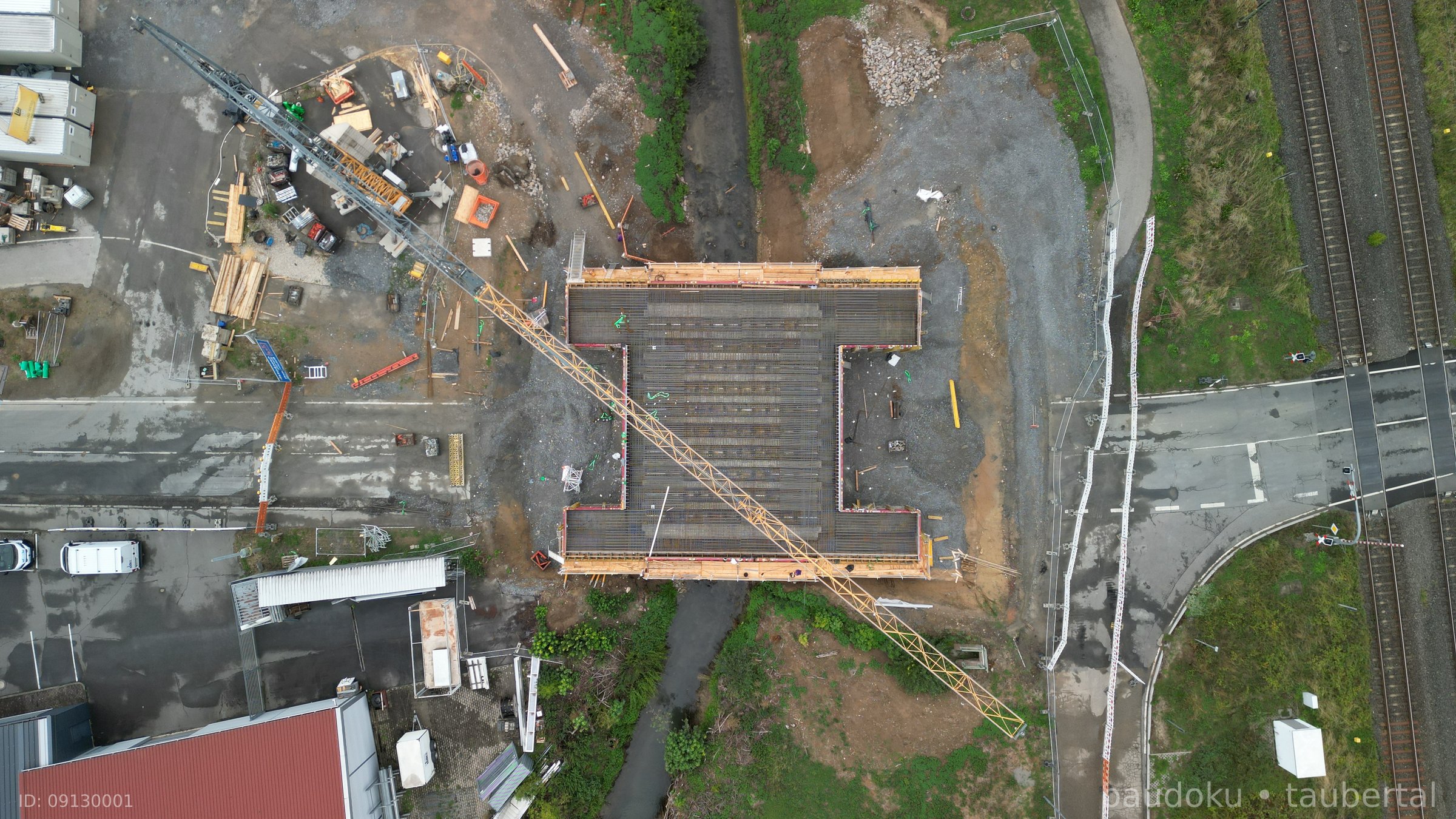

Bewehrung verlegt, Betonage vorbereitet
Zwei Tage vor der Betonage zeigte die Brücke ihr charakteristisches Bild: Das doppellagige Stahlgefl…
360° Orbit Nadir Front Galerie
Vorschau 11.09.2026
11.09.2026

Knotenpunkt B290 / L511 Gerlachsheim freigegeben
Nach 25 Tagen Vollsperrung - Bauabschnitt IIb begann am 17. August 2026 - wurde der Knotenpunkt B290…
360° Orbit Nadir Front Galerie
Vorschau 06.09.2026
06.09.2026

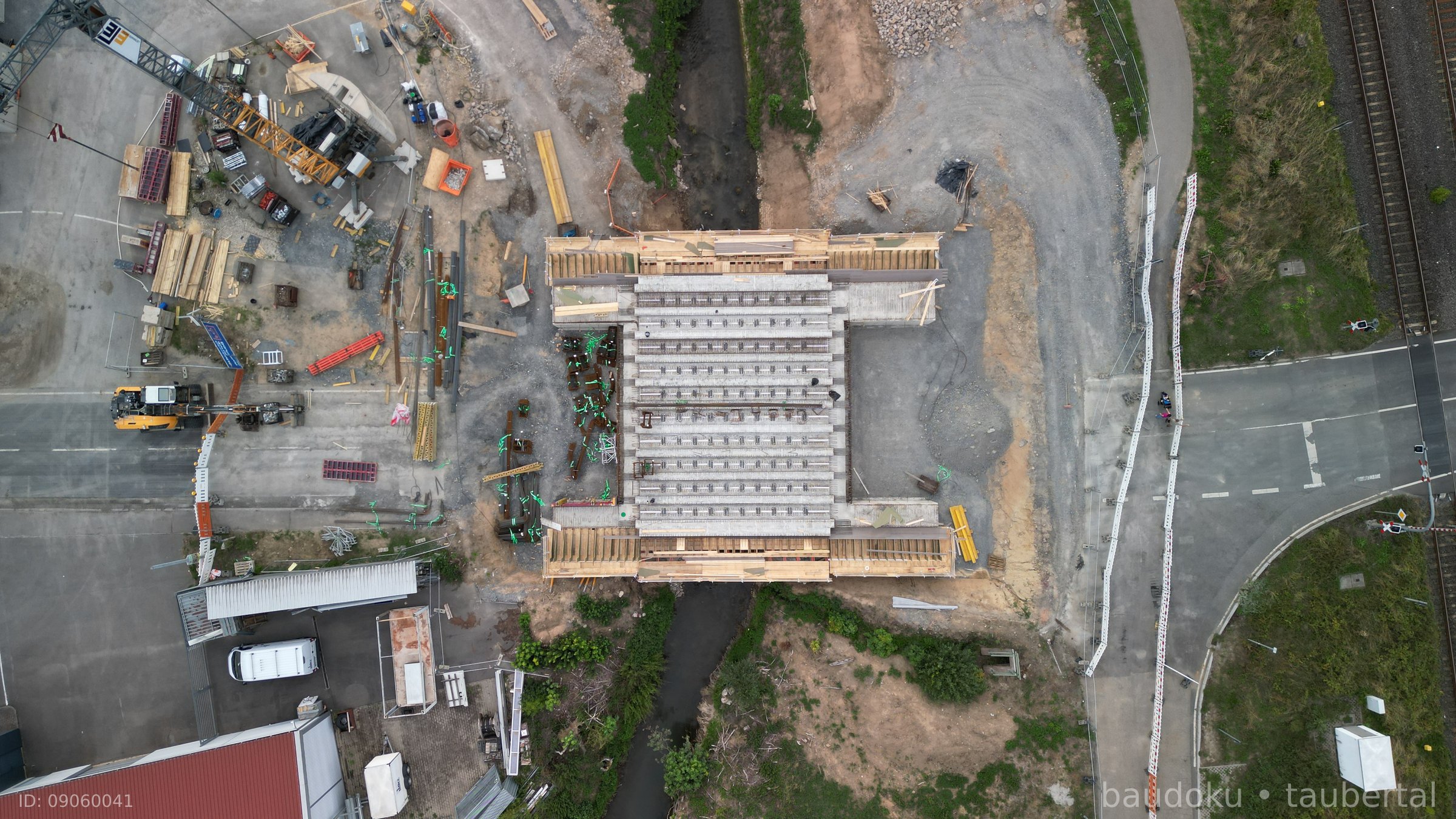

Hohlkastenträger eingehoben
Die vorgefertigten Hohlkastenträger wurden zwischen dem 31. August und 06. September 2026 eingehoben…
360° Orbit Nadir Front Galerie
Vorschau 30.08.2026
30.08.2026

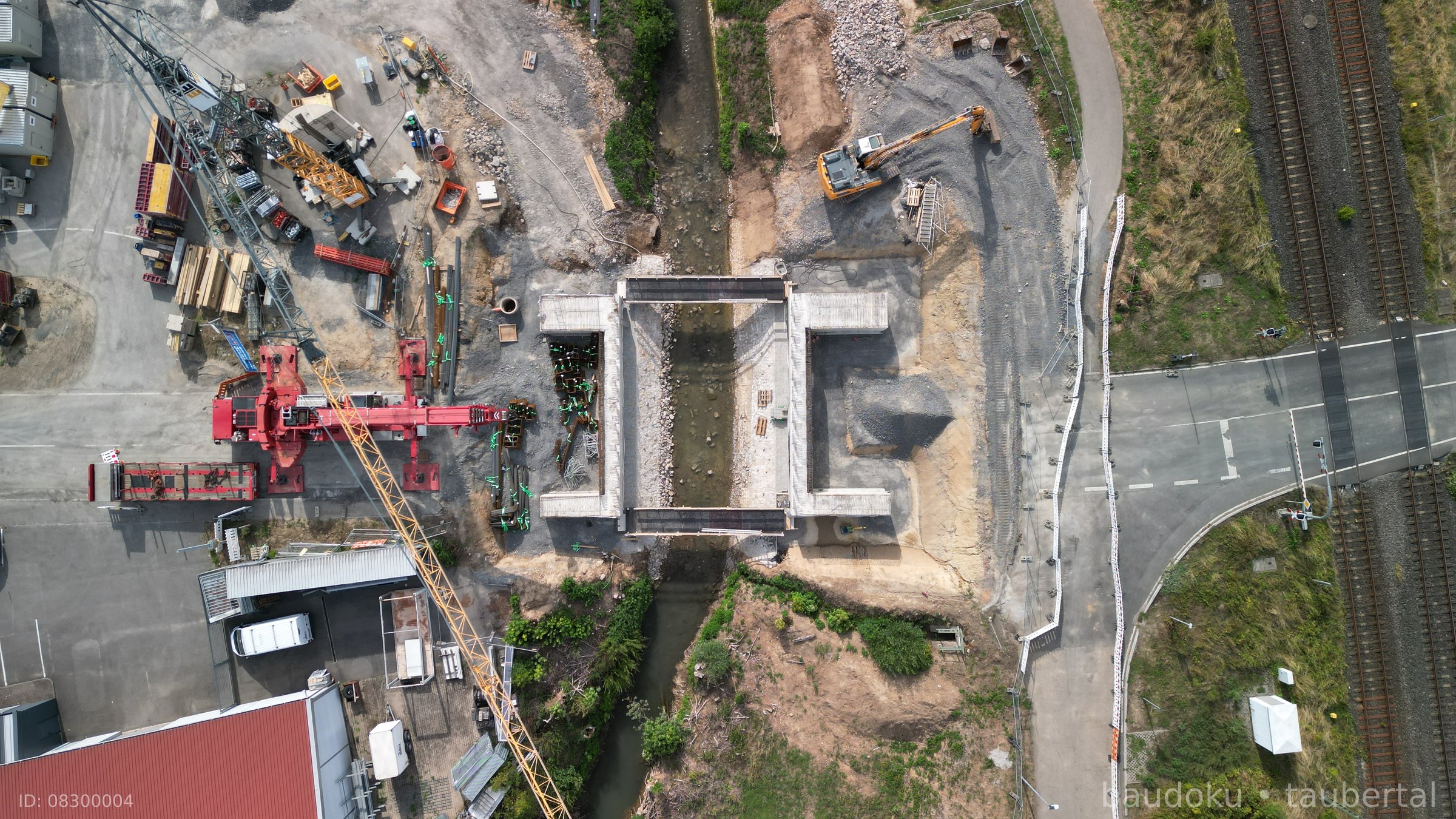

Widerlager fertiggestellt, Einhub steht bevor
Beide Widerlager der neuen Grünbachbrücke waren betoniert und die Schalung bereits entfernt. Die pro…
360° Orbit Nadir Front Galerie
Vorschau 21.08.2026
21.08.2026

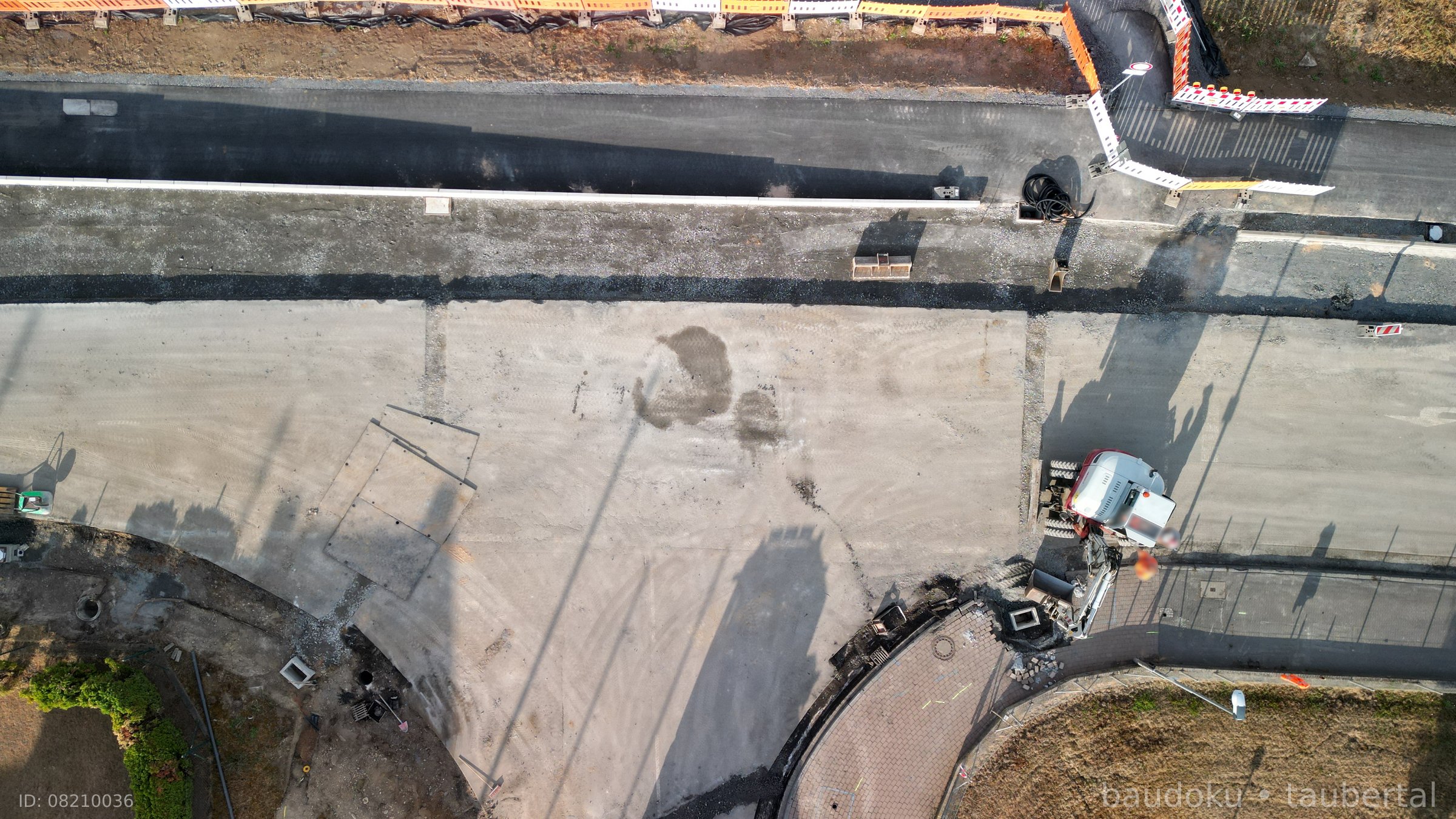

Widerlager fertiggestellt, Knotenpunkt wird umgebaut
Drei Tage nach der planmäßigen Fertigstellung der Widerlager am 18. August zeigten die frühmorgendli…
360° Orbit Nadir Front Galerie
Vorschau 09.08.2026
09.08.2026

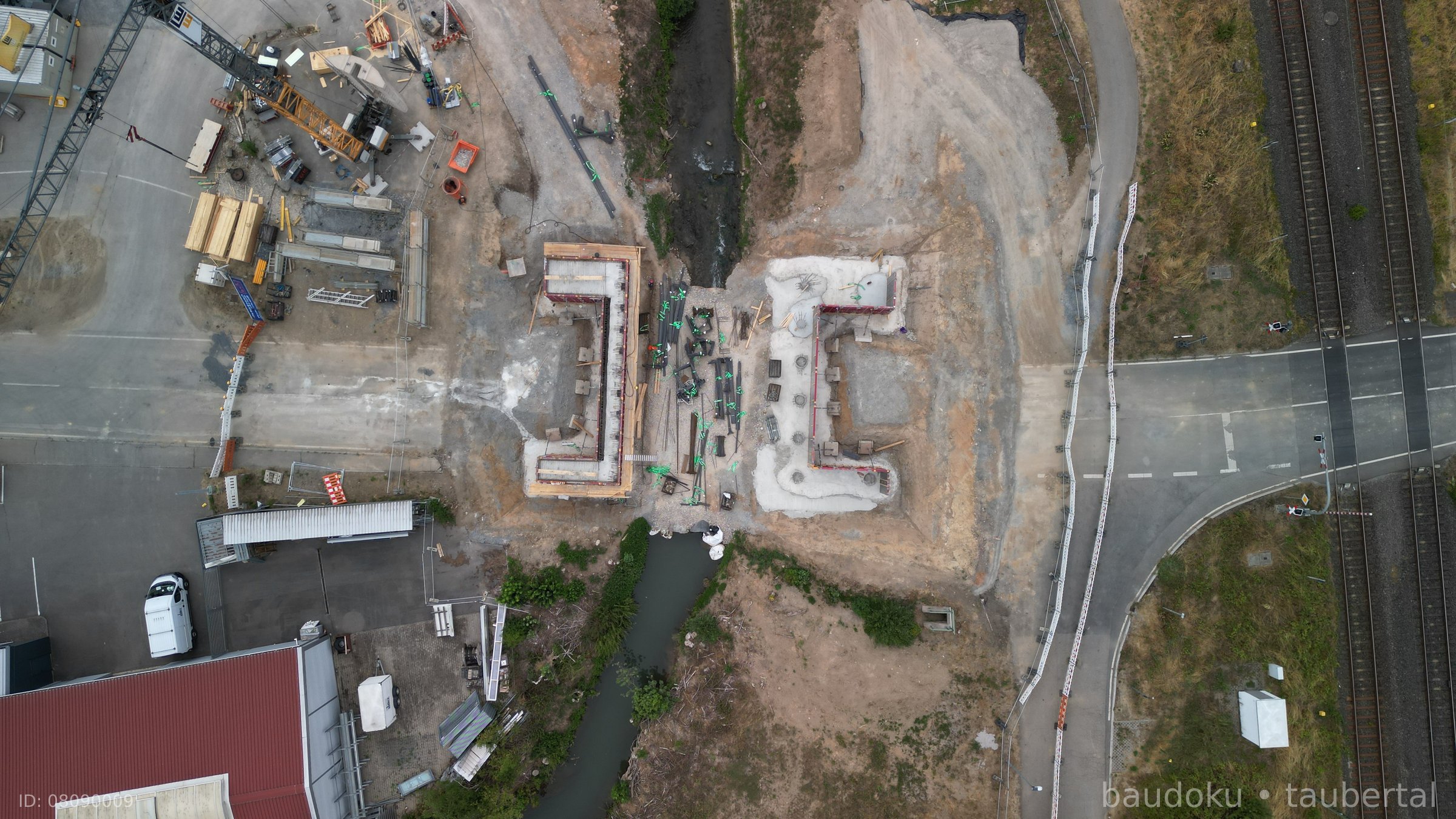

Widerlagerbau schreitet voran
Fünf Werktage nach den letzten Aufnahmen zeigte die Baustelle deutliche Fortschritte. Das nördliche …
360° Orbit Nadir Front Galerie
Vorschau 02.08.2026
02.08.2026

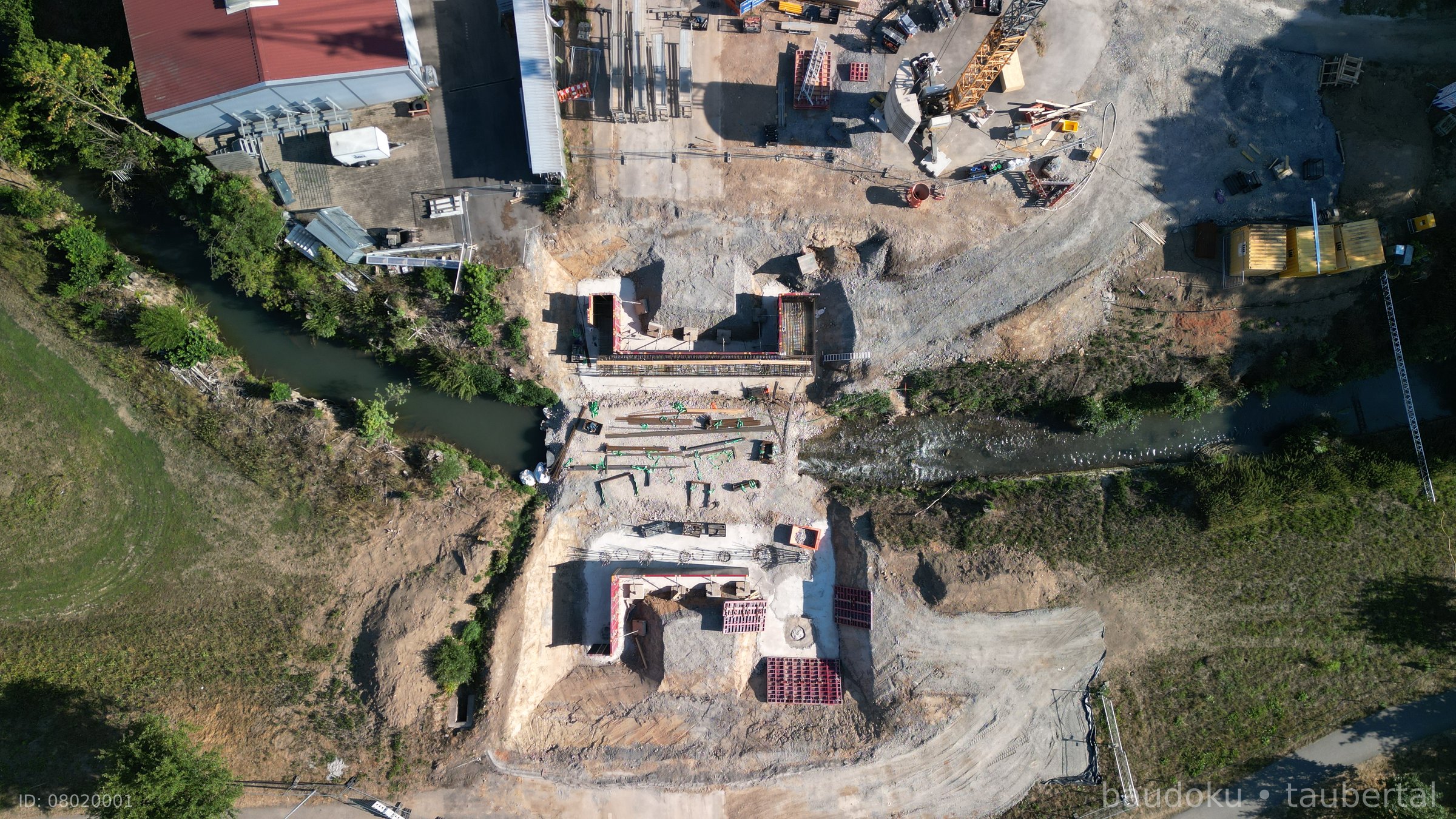

Schalungen und Bewehrung für den Widerlagerbau vorbereitet
An beiden Widerlagern waren die Schalungselemente aufgestellt. Die Bewehrung aus Stahlmatten und Ein…
360° Orbit Nadir Front Galerie
Vorschau 26.07.2026
26.07.2026

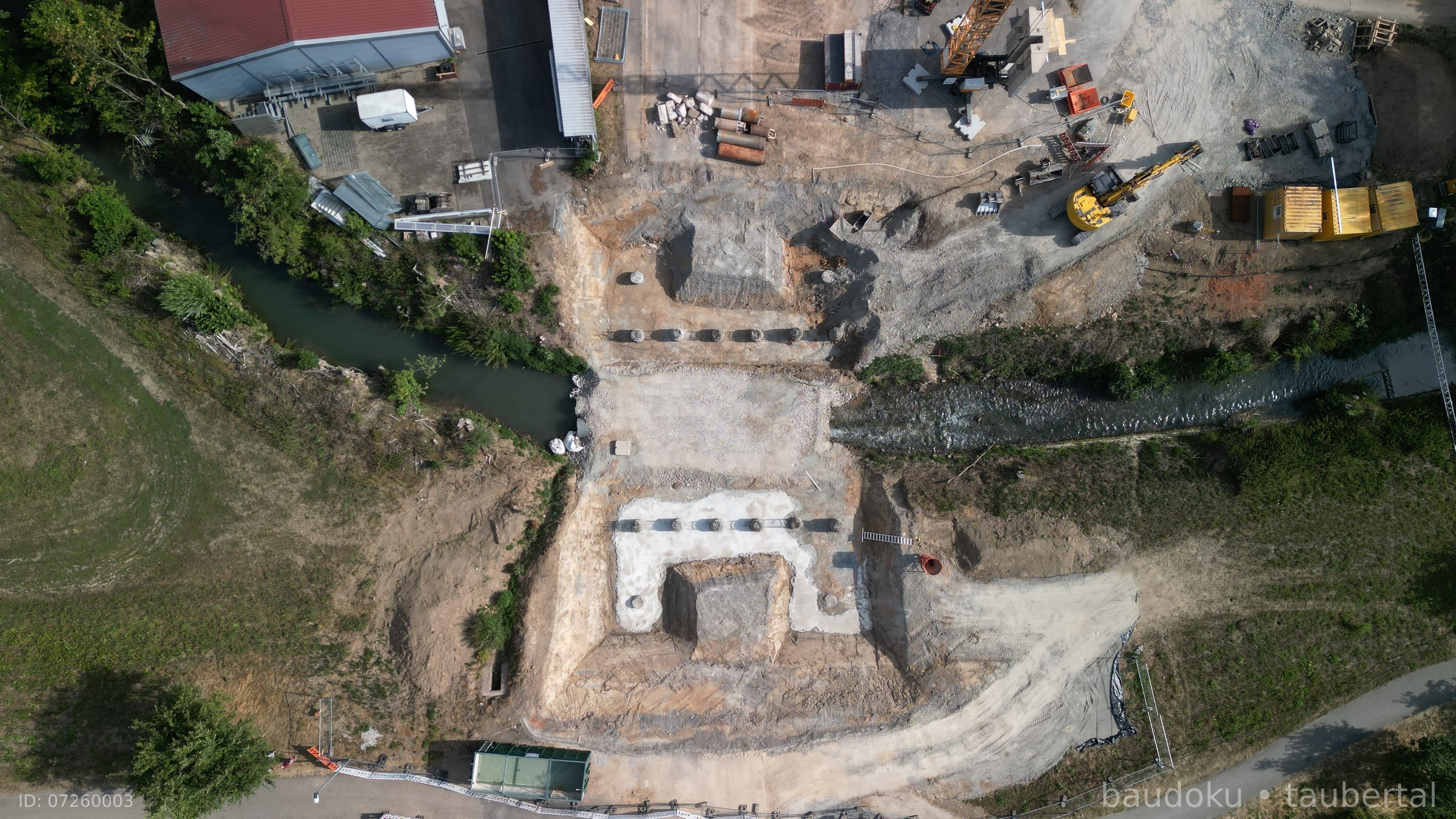

Pfahlgründung abgeschlossen
Die Bohrarbeiten der Firma Keller waren abgeschlossen. Das Großdrehbohrgerät hatte die Baustelle ver…
360° Orbit Nadir Front Galerie
Vorschau 19.07.2026
19.07.2026

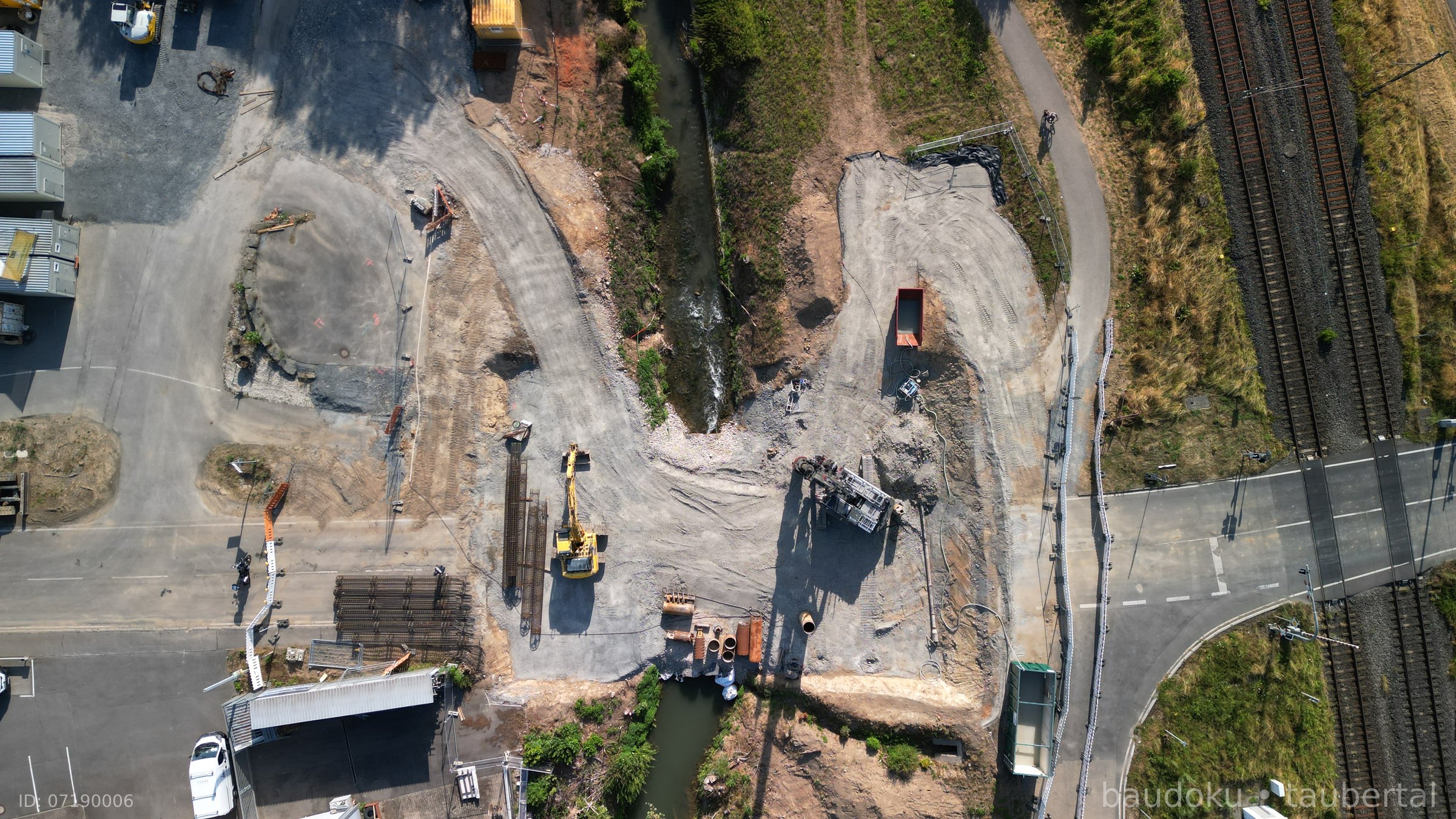

Pfahlgründung im Gange
Seit drei Tagen (Baubeginn: Donnerstag, 16. Juli 2026) war die Spezialtiefbaufirma Keller aus Baden-…
360° Orbit Nadir Front Galerie
Vorschau 12.07.2026
12.07.2026

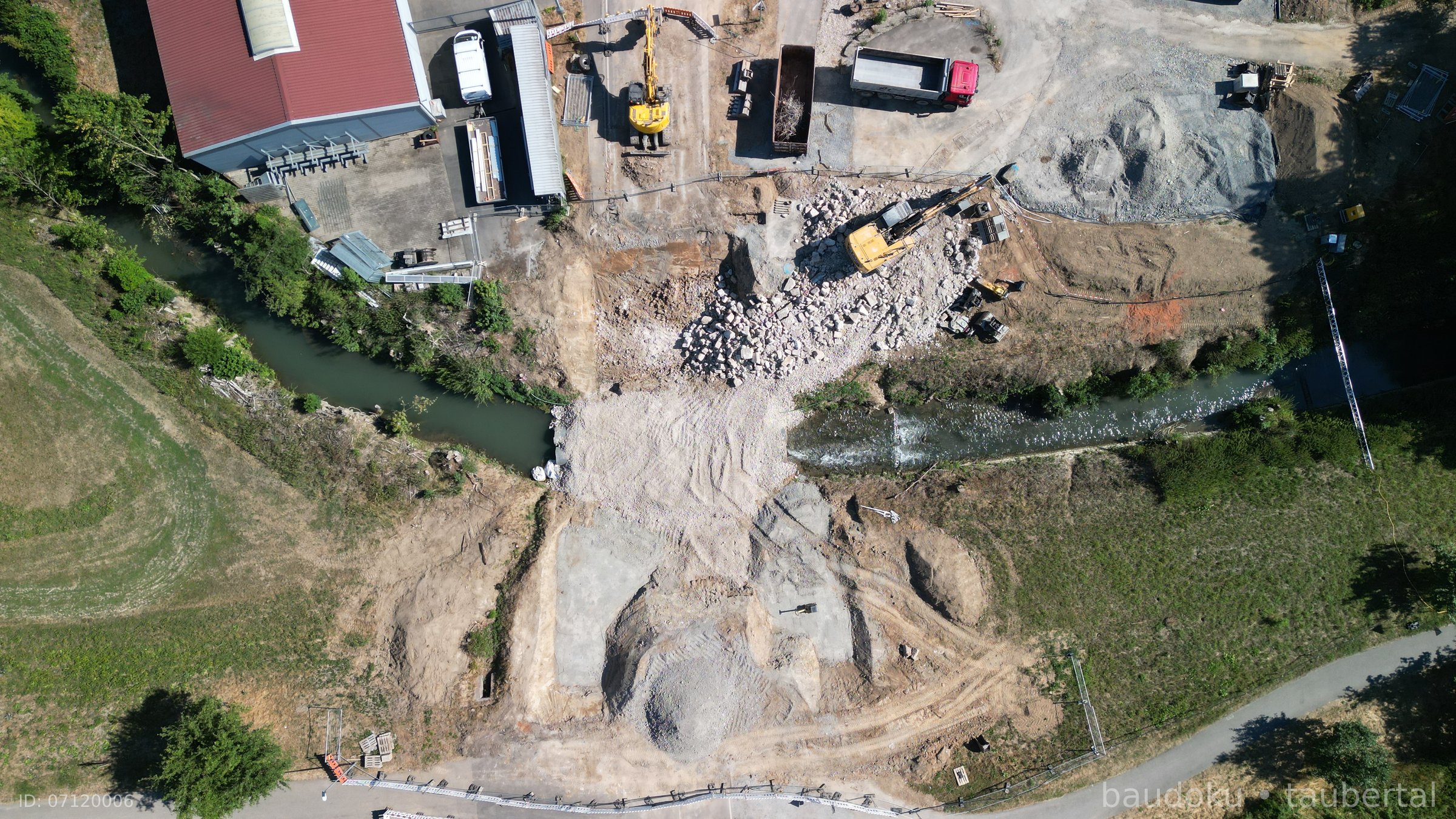

Abriss schreitet voran
Eine Woche nach Beginn der Vollsperrung war die alte Brückenkonstruktion weitgehend abgebrochen. Gro…
360° Orbit Nadir Front Galerie
Vorschau 07.07.2026
07.07.2026

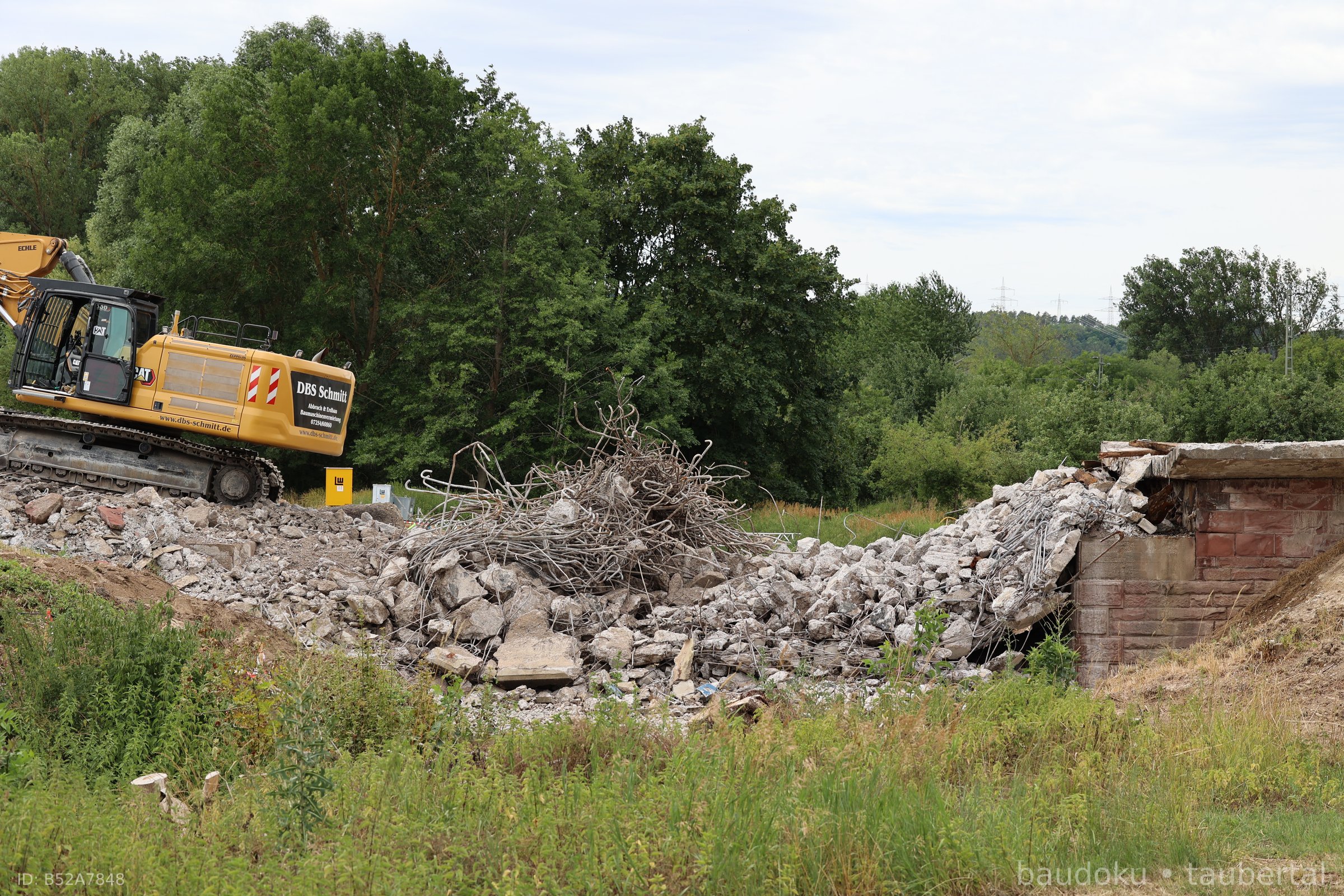

Startschuss und Beginn des Abrisses der Grünbachbrücke
Einen Tag nach Beginn der Vollsperrung am 6. Juli 2026 und rund einem Monat nach Baubeginn am 8. Jun…
360° Orbit Nadir Front Galerie
